人防門品質優良可靠


山西人防,山西人防設備,山西人防門,山西人防通風,福銘瑞,人防廠家,人防生產廠家,山西人防工程,太原人防工程,人防工程防護設備,山西福銘瑞防護設備有限公司

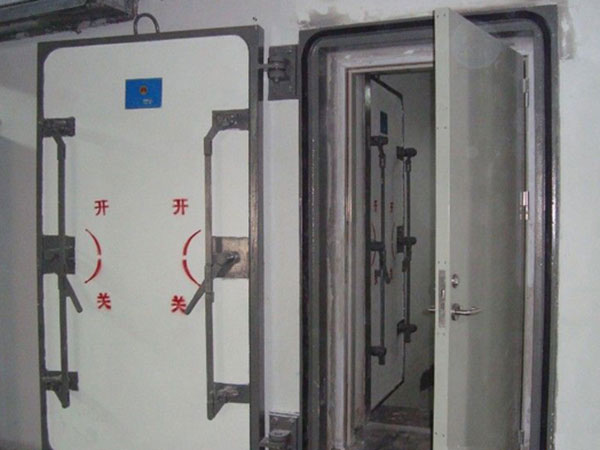

  1、工藝流程:  測量、彈線→運門扇至安裝點→臨時固定→焊接固定→補刷防銹漆→刷面漆→安裝配件、附件  2、測量、彈線:主要是按圖紙要求的位置、尺寸對門框安裝位置進行復核,并彈出門扇的安裝位置及標高控制線,對門框的平整度、垂直度進行檢查。鋼門框的支撐面平整度偏差不應超過Imm;每邊不平整部分累計的長度不應大于該邊長度的20%,且應分布在2處以上。門框四邊的垂直度偏差不應超多長邊的2‰。超過上述要求應在門框安裝前進行修整。  3、運門扇至安裝點:人防門運輸時采用吊車或者倒鏈,通過吊裝孔運輸至欲安裝的樓層,然后用平板車或者滾杠運至安裝地點:滾杠運輸時,門扇**放在木板上,嚴禁門扇與滾杠直接接觸3運輸中要防止破壞成品或碰撞傷人,到位后應放置平穩?! ?、臨時固定:用倒鏈將門扇提起到位,按控制線調整水平和垂直,位置調整準確后,用木方將門扇墊穩卡牢,進行臨時固定.  5、焊接固定:門扇臨時固定好后,檢查位置、標高、水平度、垂直度,符合要求后,將門扇的專用絞頁軸在同一直線上,且應與門扇、門框保持平行。焊接完成后,撤去臨時固定,啟閉門扇,應開關靈活,縫隙一致?! ?、補刷防銹漆:焊接點和其他防銹層被劃傷的位置,應補刷防銹漆,處理方法應按設計要求進行?! ?、刷面漆:防銹處理后,應按設計要求的油漆顏色、品種滿刷面漆數道。  8、安裝配件、附件:面漆干透后,安裝密封條、啟門器及機械、自動和智能裝置,并進行調試3密封條接頭應采用45 3坡口搭接,每扇門的密封條接頭不得超過2處,密封條應固定牢靠,壓縮均勻;局部壓縮量允許偏差不應超過設計壓縮量的20%?! ?、施工注意問題 ?。?)門扇與門框現場存放應墊平,并保護好漆膜。安裝時不得生砸硬撬,避免出現變形、劃傷的問題?! 。?)人防門進場后應將門框、門扇按規格編號,并將門扇上的密封條和固定螺釘拆下,按編號用袋包裹入庫存放,以便以后安門扇是使用,防止現場長時間存放、丟失和損壞。 ?。?)安裝時應先檢查鉸頁轉動是否靈活,再調整各鉸頁軸到同一直線上,然后找好垂直方正再將門扇與門框固定。以防造成門扇開啟不靈活。 ?。?)人防門安裝過程中,焊接、調整、找方等工作**仔細認真,焊渣、藥皮**清理干凈,焊接處應銼平,并進行防銹處理。以免造成觀感質量差或返銹。 消防通風設備 山西人防設備 油網濾塵器 人防通風規格齊全,人防通風品質優良 消防通風設備 人防設備 超壓排氣活門 消防通風設備 人防門品質優良可靠 抗震支架加工 換氣堵頭 抗震支架加工
